Seurantakohde: Rivitalohuoneiston pesuhuone- ja saunaremontti, osa 3
Vedeneristys, laatoitus ja saumaus
Tämä artikkeli on jatkoa rivitalohuoneiston pesuhuone- ja saunaremontin seurantakohteelle, jonka edellisen osan voit lukea tästä:
Seurantakohde: Rivitalohuoneiston pesuhuone- ja saunaremontti, osa 2 >>
Kertauksena kohdetiedot: Satakunnassa sijaitseva, 1989 valmistunut rivitaloyhtiö, jossa on painovoimainen ilmanvaihto ja sähkölämmitys. Saunan ja pesuhuoneen lattiapinta-alaa on noin kymmenen neliötä. Saunan on saanut lämpimäksi 80 asteeseen alle puolessa tunnissa 6 kWh:n kiukaalla.
Remontti sai sysäyksen lattiassa olevista irtonaisista laatoista eli kopolaatoista. Vaikka lattia litisi kyseisten laattojen kohdalla suihkun jälkeen, ei taloyhtiön teettämässä kosteusmittauksessa löytynyt kohonneita arvoja. Mikäli pesuhuoneessa olisi ollut kosteusvaurio, olisi remontti siirtynyt taloyhtiön korjausvastuulle.
Pesuhuoneessa oli myös seinissä muutama huonosti kiinni oleva laatta sekä murtuneita saumalaasteja. Lauteet ja saunan panelointi olivat ikänsä eli alkuperäisen mukaisessa kunnossa. Edellä mainittujen seikkojen lisäksi alkuperäisessä kunnossa olleiden märkätilojen tekninen käyttöikä oli jo tullut täyteen, päätti asukas teettää remontin sen sijaan, että irronneet laatat olisi vain kiinnitetty takaisin.
Remonttipäivä 15

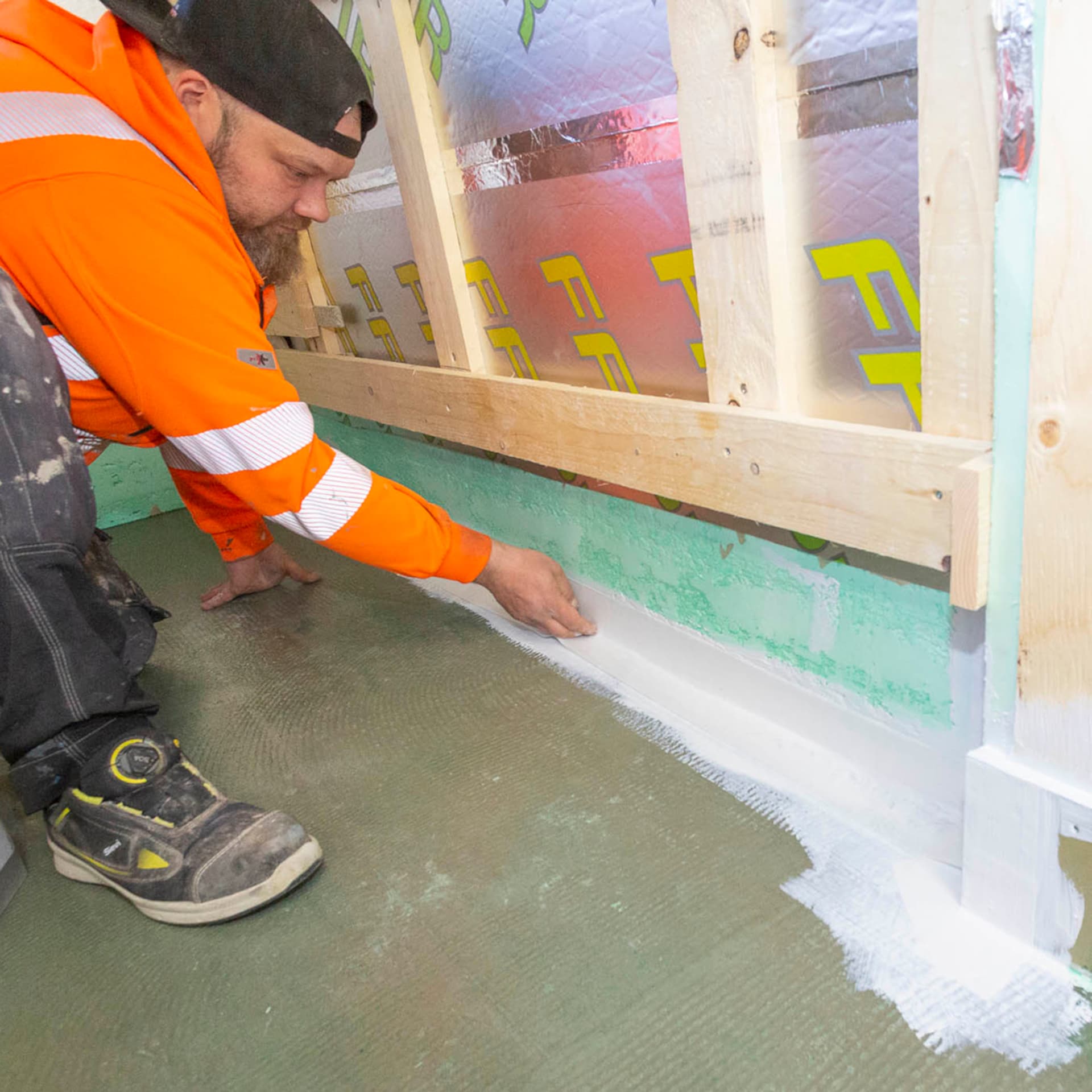

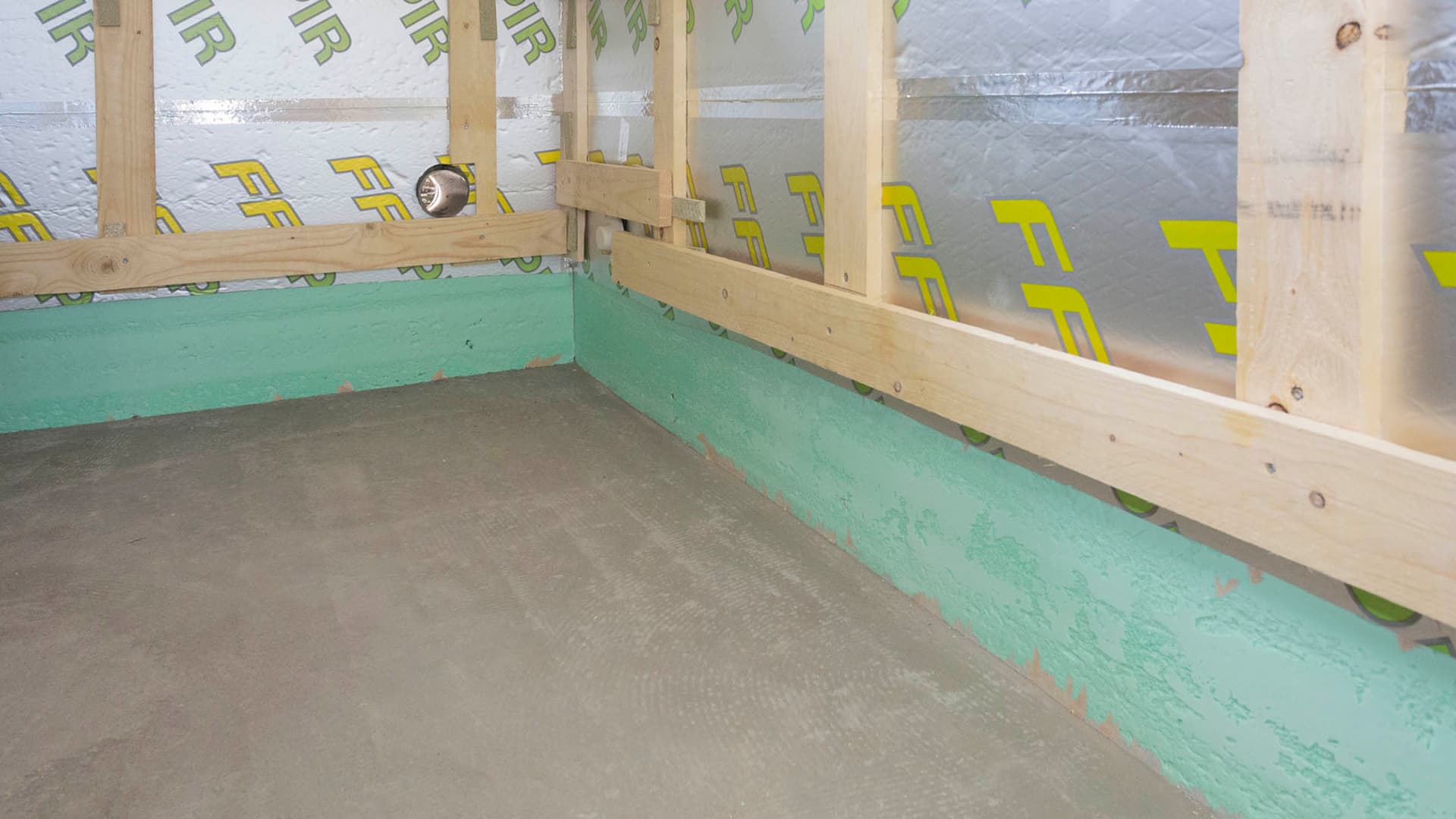

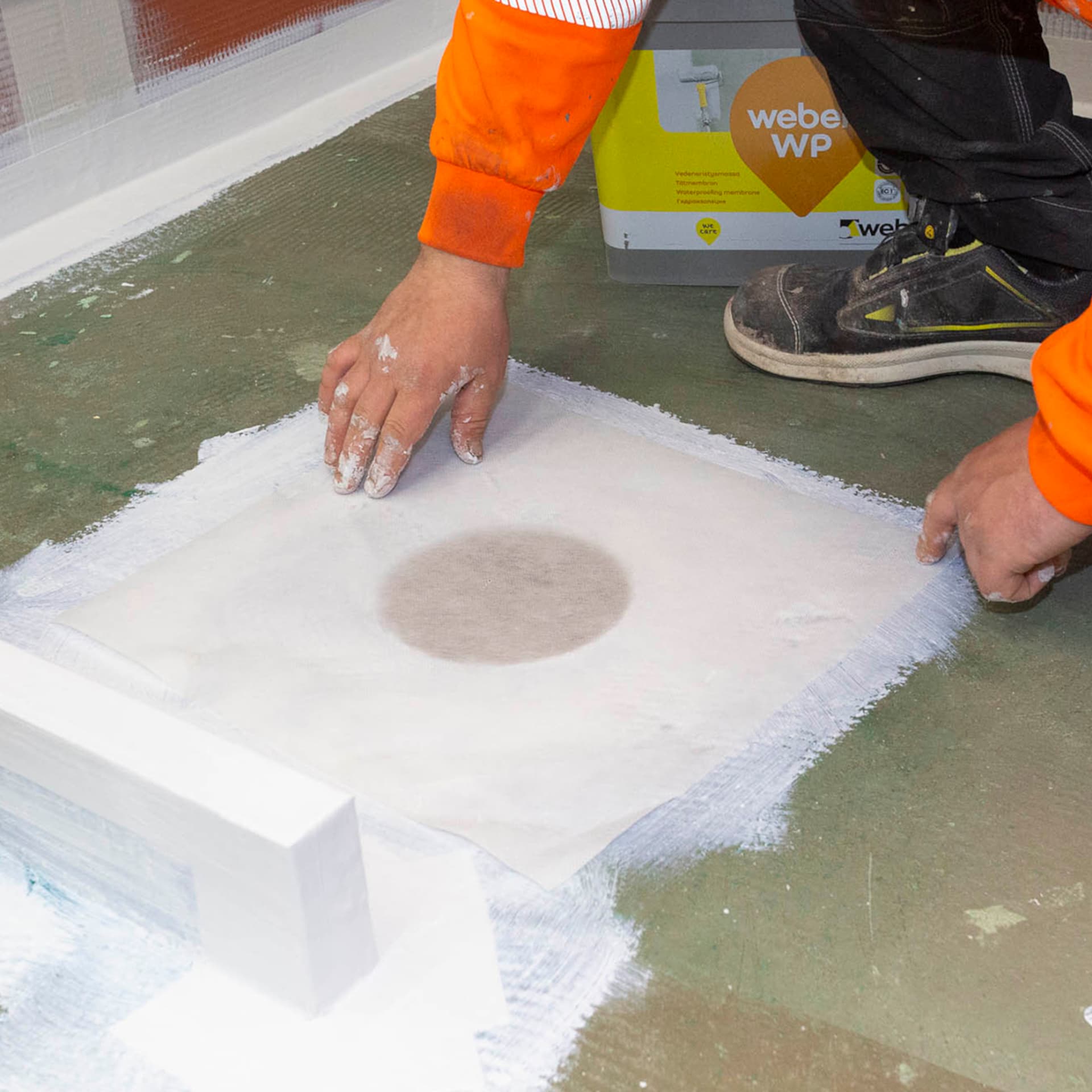

FF PIR -levyistä kuorittiin alumiini pois 20 cm korkeudelta. Weber MS+ Kosteussulku levitettiin lattian reunoihin sekä suihkuseinän korokkeeseen siveltimellä ja koko lattiaan telaamalla. Lattia käsiteltiin kahteen kertaan kosteussululla.
- Kosteussulun menekki: Yksi pullo Weber MS+ (3 l)
Remonttipäivä 16

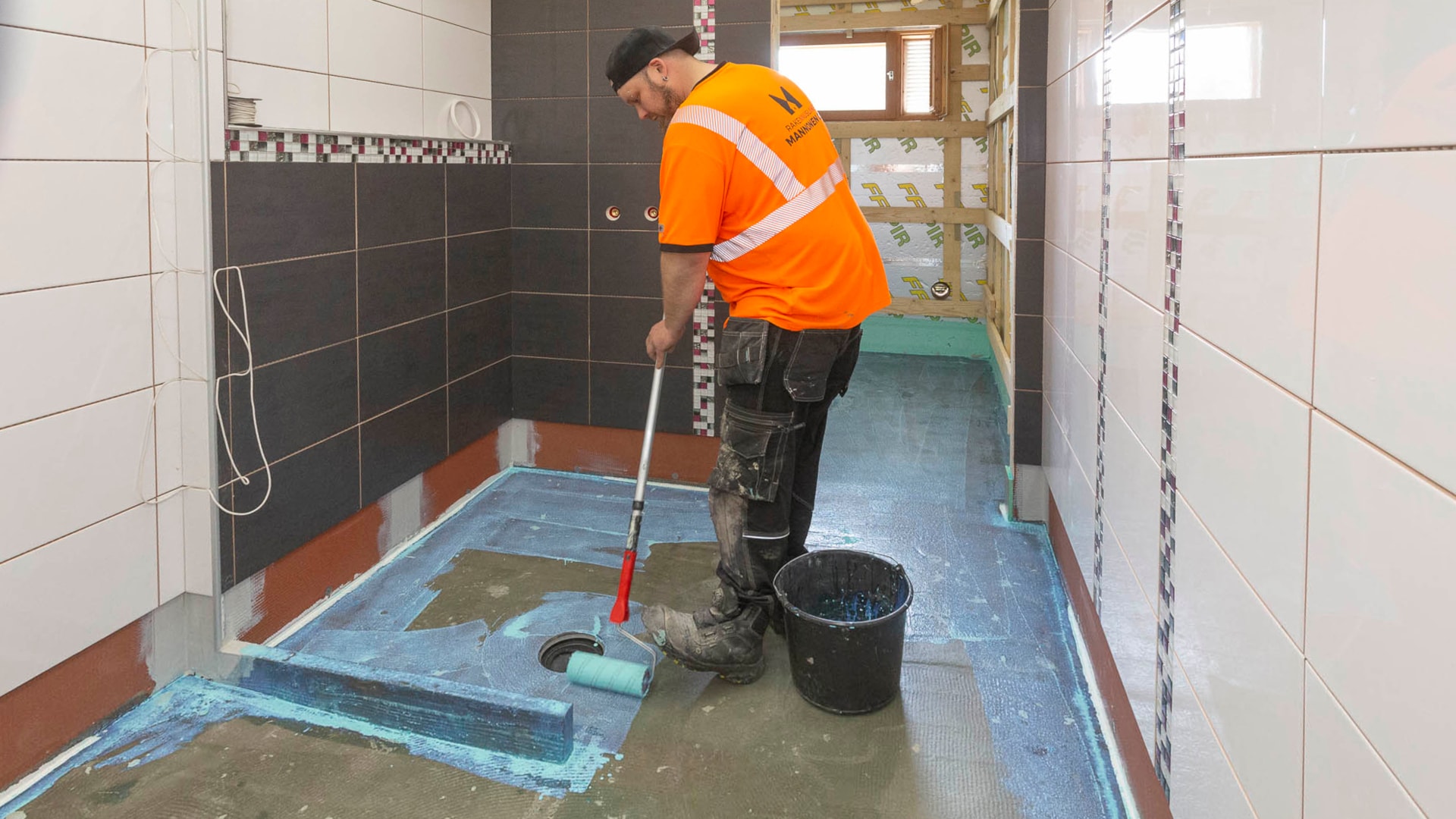

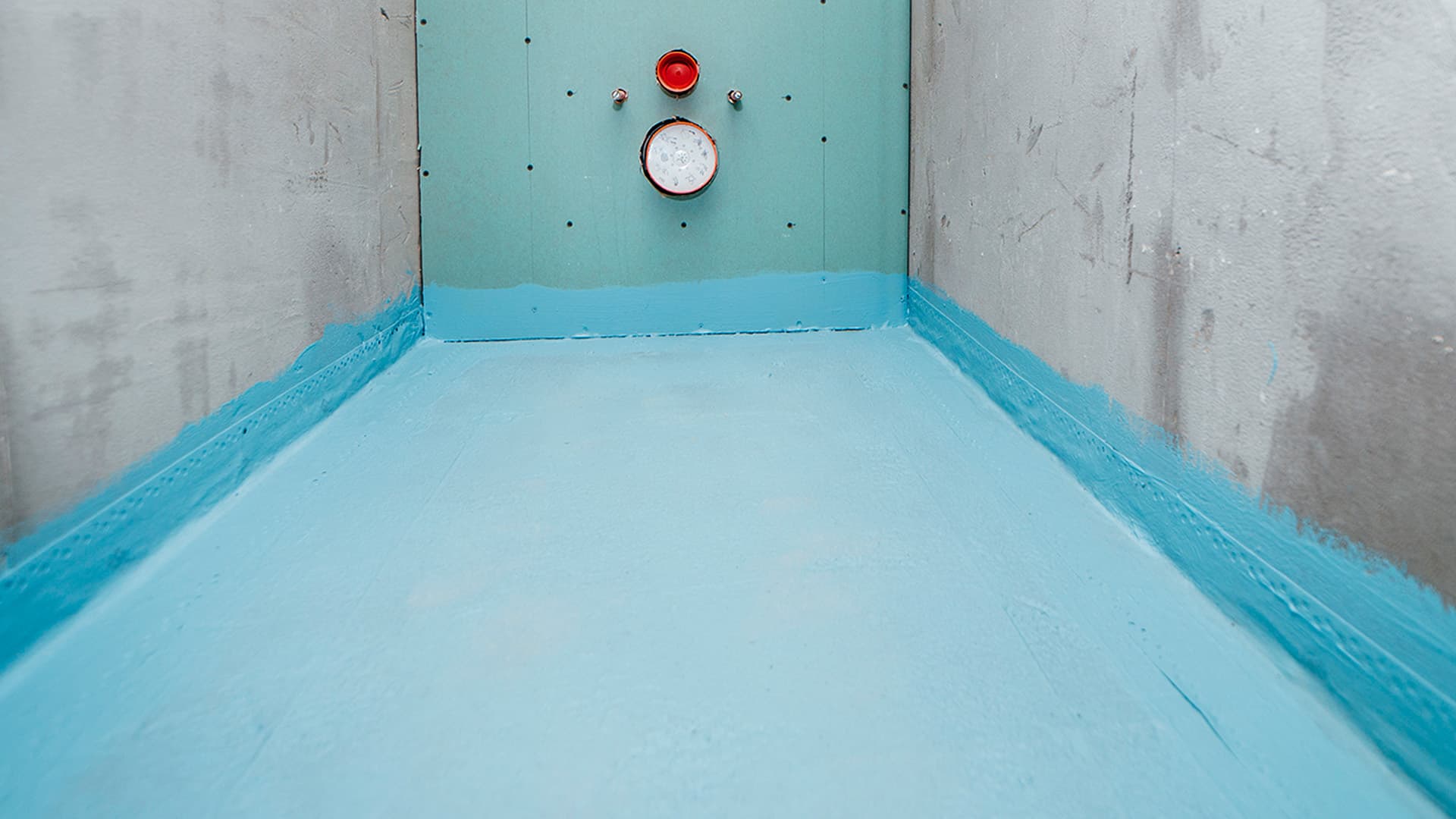

Aamupäivällä kulmat ja nurkat sekä kaivojen ympärys vahvistettiin Weber Kuitukangasnauhoilla ja lattiaan sekä saunan seinien alaosaan siveltiin ensimmäinen kerros Weber WP vesieristettä. Kuivumista nopeutettiin puhaltimella. Iltapäivällä asennettiin kaivoihin kiristysrengas ja siveltiin toinen, paksumpi kerros Weber WP:tä. Puhallin jätettiin päälle iltaan asti ja sammutettiin yöksi.
- Vesieristeen menekki: Yksi sanko Weber WP (15 l)
Remonttipäivä 17

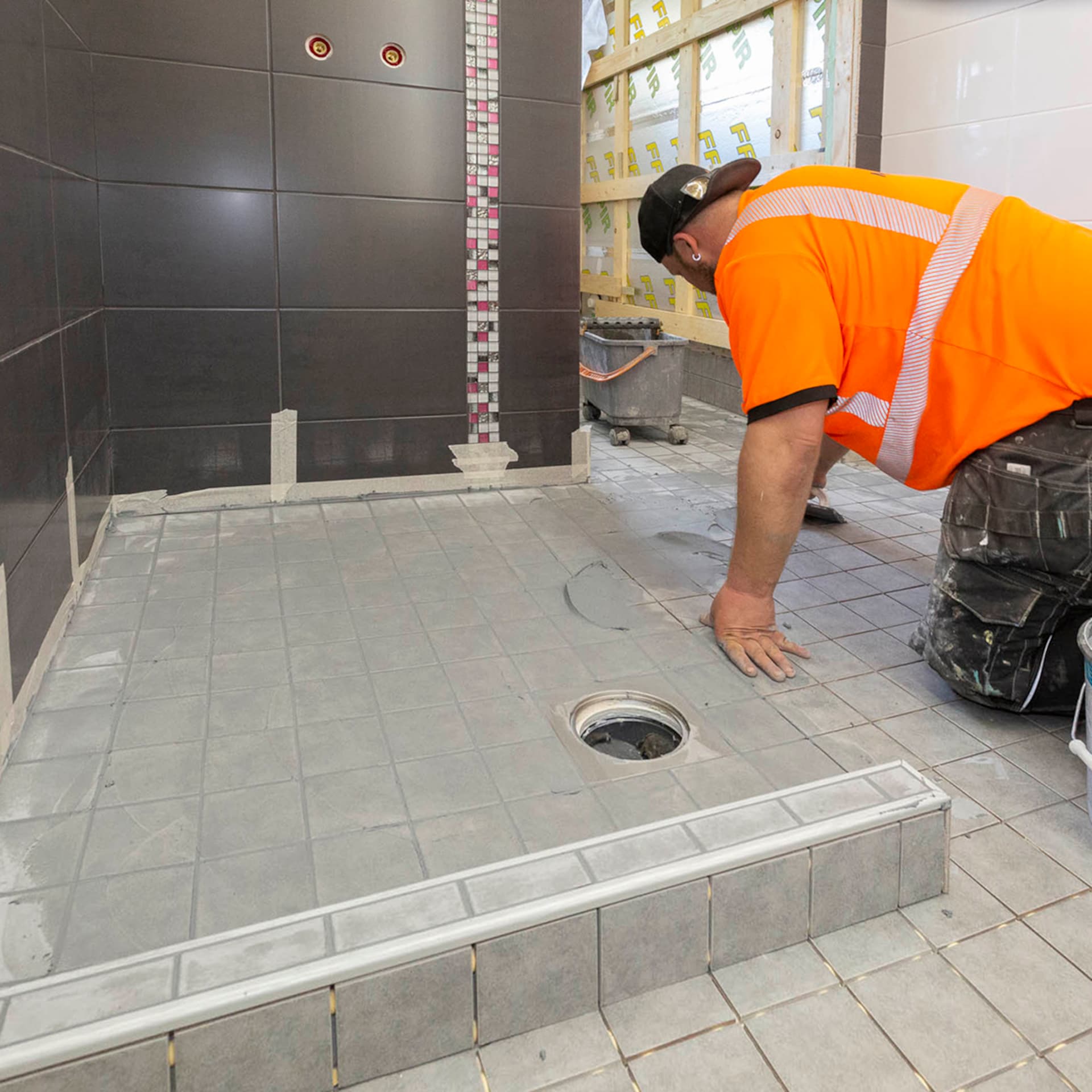

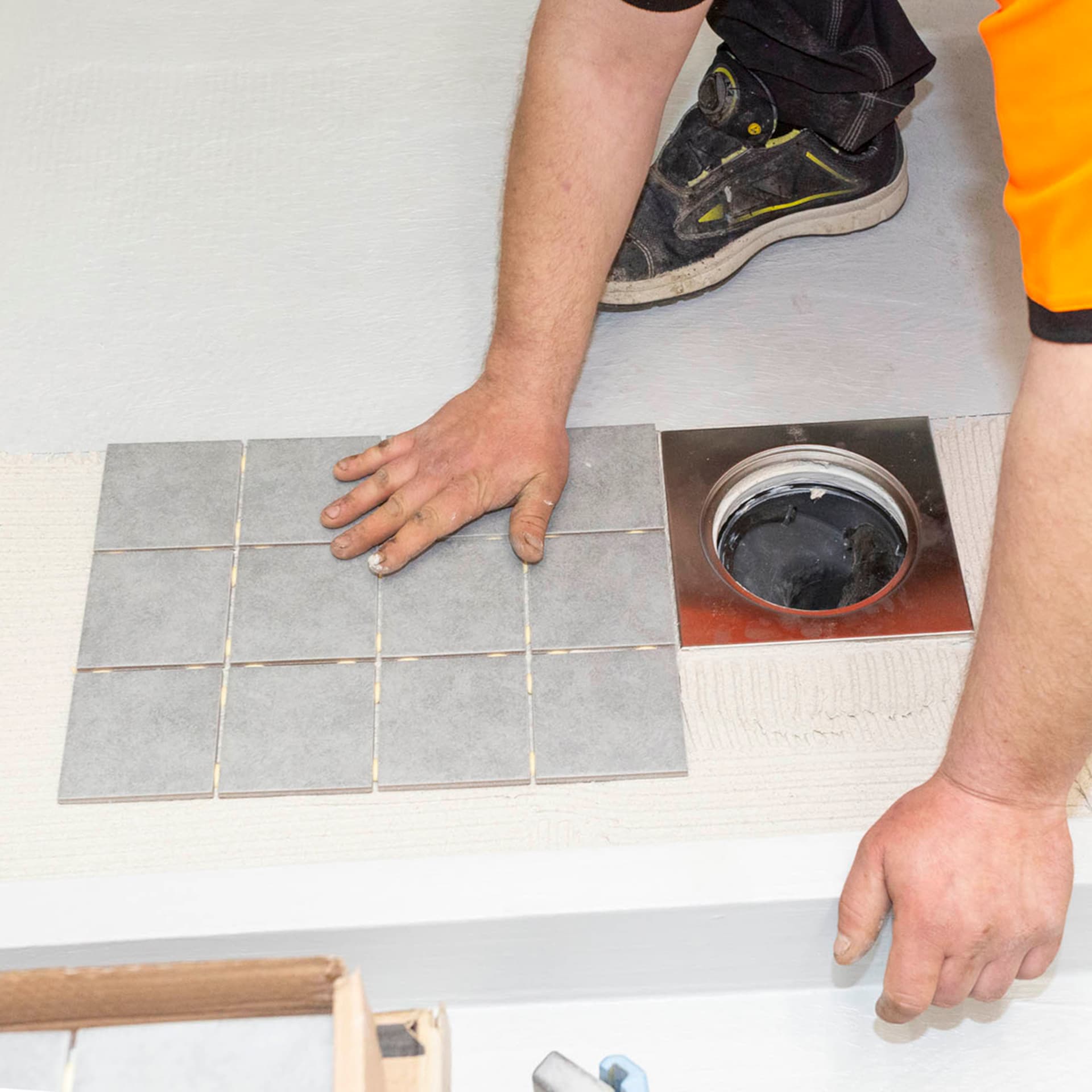

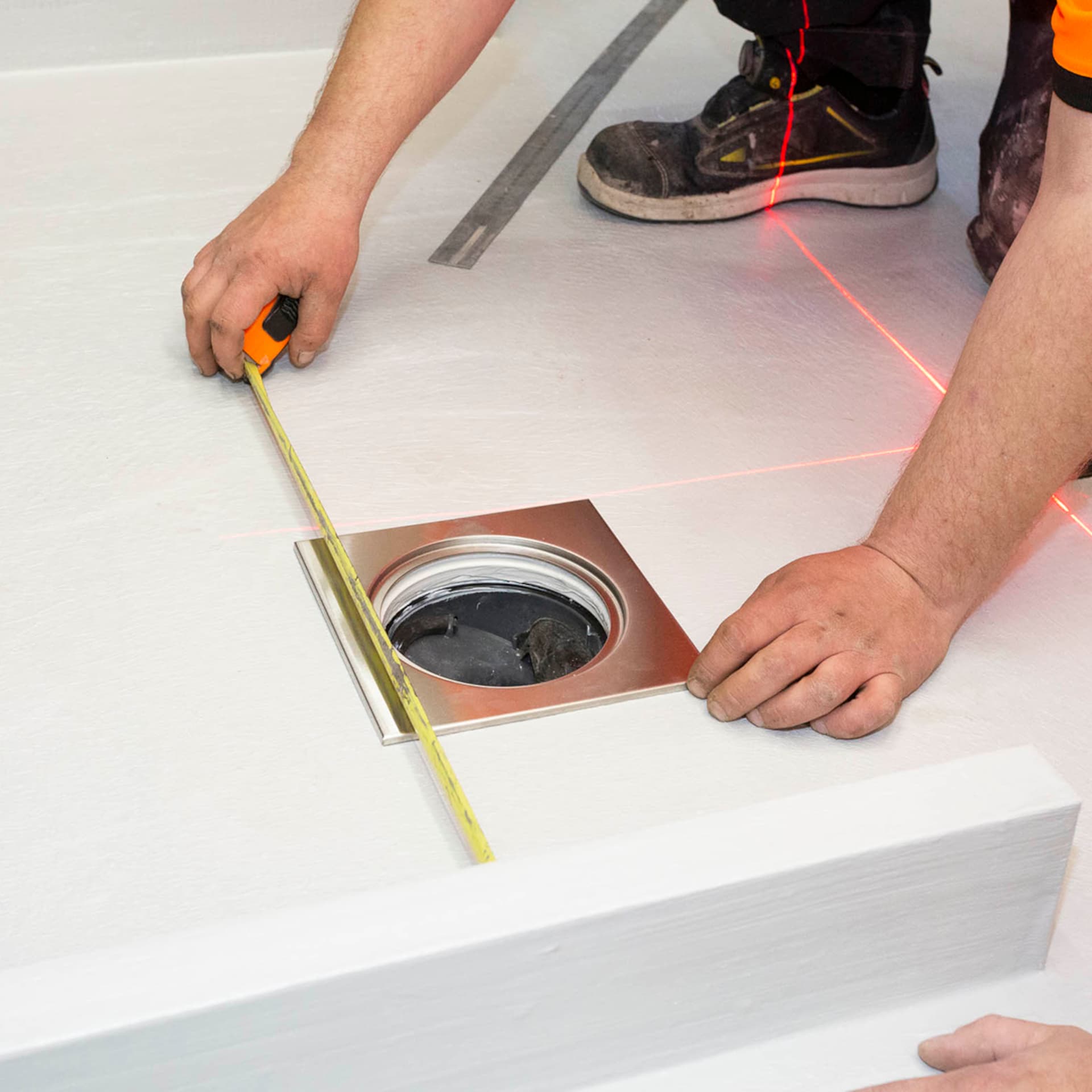

Kaivonrenkaan asema mitattiin tarkasti. Lattia laatoitettiin 10x10 laatalla, laastina Weber Flex Fix. Lattian laatoitus aloitettiin kaivon ympäriltä kokonaisilla laatoilla. Laattajako oli huomioitu jo kaivonvalun yhteydessä, joten seinien vierelle saatiin kokonaiset laatat. Lattialaatoitus oli valmis vajaassa kolmessa tunnissa.
- Laastin menekki lattiaan: noin 1,5 säkkiä Weber Flex Fix
Remonttipäivä 18
Lattialaatoitus sai kuivua rauhassa, joten työmaalla ei tapahtunut mitään.
Remonttipäivä 19

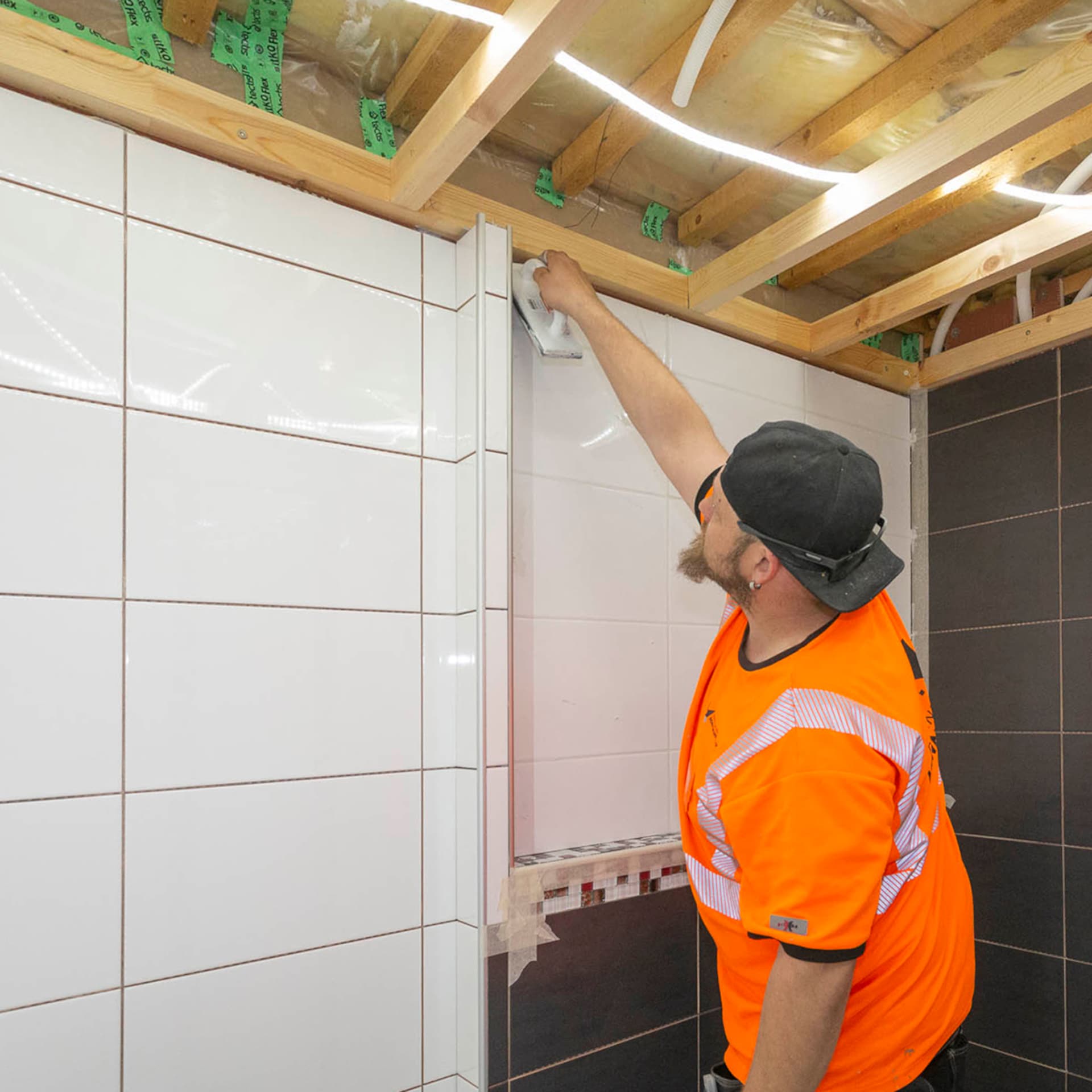

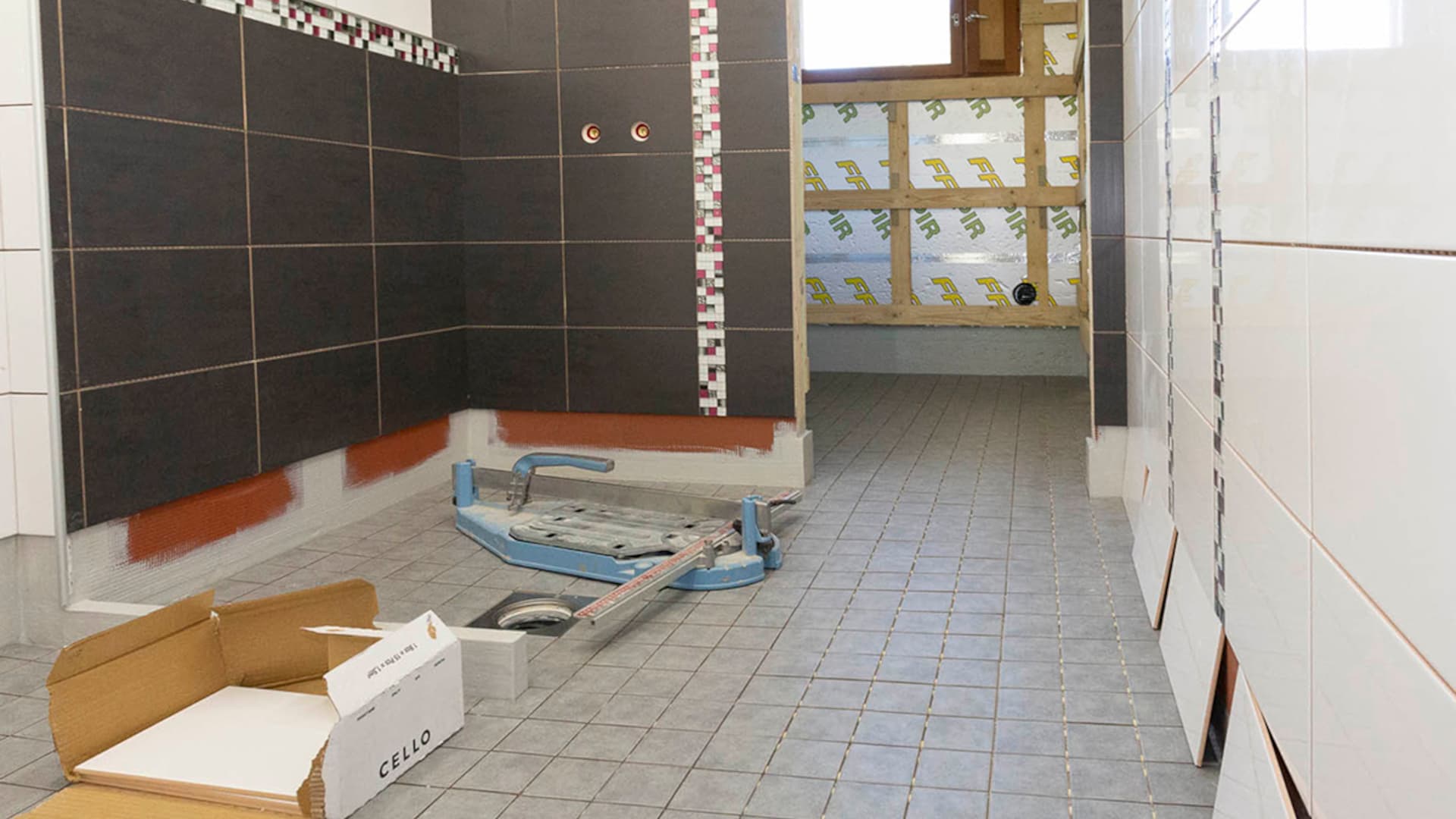

Laatoitukset valmistuivat, kun seinälaatoituksen alin rivi kiinnitettiin paikoilleen. Ylimääräiset tavarat vietiin pois ja paneelit tuotiin sisälle. Paneelit on suotavaa tuoda sisätiloihin vähintään pari päivää ennen asennusta, jotta niissä oleva kosteus tasaantuu asennettavan tilan kosteusoloihin. Näin tehden ne eivät elä asennuksen jälkeen niin paljoa.
- Laattojen menekki: mosaiikki 9 laattaa, valkoinen 9 m2, tummanharmaa 5 m2, lattia 10 m2 sekä saunan ylösnostoon 1,4 m2
Remonttipäivä 20

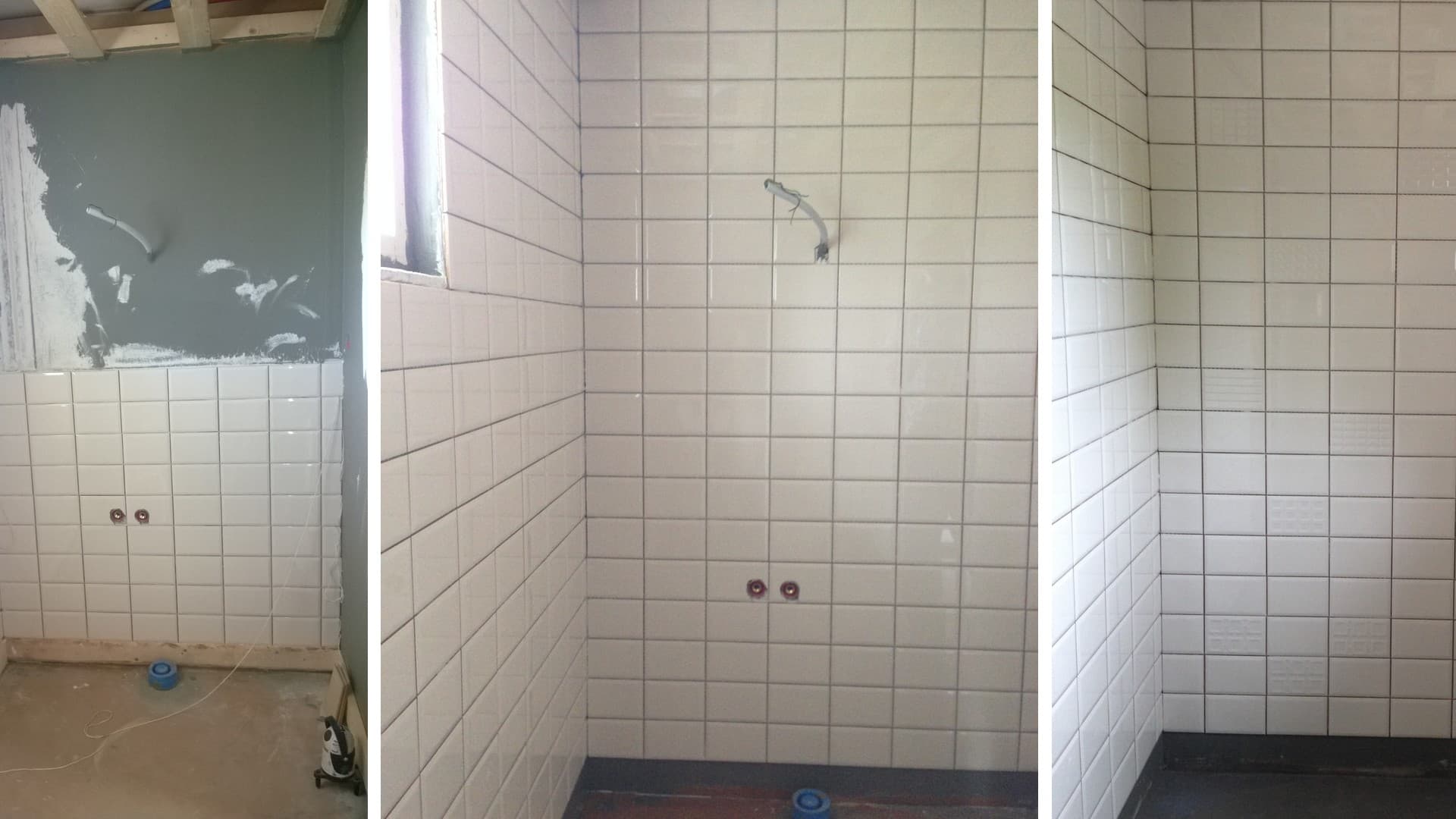

Lattia imuroitiin huolellisesti ja suojattiin seinien saumauksen ajaksi. Tilaan ei haluttu ruudukkoa, joten saaumojen väreiksi oli valittu laattoja vastaavat värit. Pesuhuoneessa seinien saumat suojattiin maalarinteipillä lattian saumauksen ajaksi. Seinien saumaus valmistui aamupäivän aikana, lattian iltapäivällä.
- Saumalaastin menekki: Seiniin tummaa 3 kg ja valkoista 5 kg, lattiaan 10 kg
Info
Seurantakohde-juttusarja
Seuraava osa tästä remonttiseurannasta ilmestyy lähiaikoina. Pysy mukana remontin vaiheissa ja tilaa Omataloyhtiö.fi -uutiskirje.
Osat:
Seurantakohde: Rivitalohuoneiston pesuhuone- ja saunaremontti, osa 1
Seurantakohde: Rivitalohuoneiston pesuhuone- ja saunaremontti, osa 2
Seurantakohde: Rivitalohuoneiston pesuhuone- ja saunaremontti, osa 3
